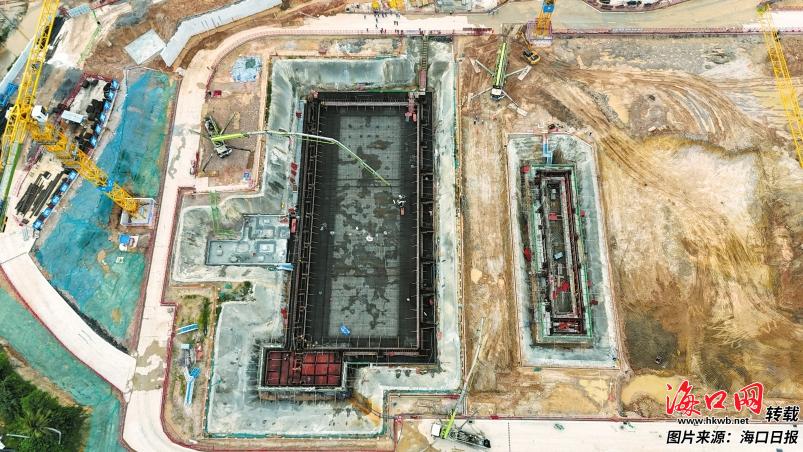

在项目现场,天泵正在浇筑垃圾贮坑。(项目部供图)
11月10日,随着第一罐混凝土沿着天泵长臂注入基坑底板,“海口经济圈”首例跨区域共建的环卫基础设施示范项目——海口市文昌市共建生活垃圾终端处理设施项目,正式进入主体工程施工阶段,标志着区域环保协同发展迈出关键一步。
项目位于海南省文昌市文城镇青山岭区域,由国家电投集团中国电力与海口市城投集团共同成立中新电(海南)环保发电有限公司负责建设运营,是区域一体化发展的重要环境卫生基础设施项目。项目于2024年1月完成投资备案,随即启动环评与征地手续。
“此次浇筑的垃圾贮坑底板长72.85米、宽34.95米,最大板厚达1.9米,混凝土总浇筑量达3483立方米,需连续作业完成。”项目工程部经理张立健介绍,作为垃圾焚烧发电厂的枢纽设施,该贮坑将承担生活垃圾的接收、暂存与初步处理功能,是垃圾资源化利用流程的起点。
据介绍,该项目占地面积120亩,总投资约8.5亿元,预计在2027年建成投用,届时每年可处置生活垃圾43.8万吨、厨余垃圾3.65万吨和粪便3.65万吨,将满足未来五到十年内海口、文昌两地的生活垃圾、厨余垃圾和粪便无害化处理需求,并协同处理市政生活污水处理厂污泥和一般工业固体废弃物,显著提升周边地区生活垃圾的减量化、资源化、无害化处理水平。
同时,项目利用余热发电,预计年发电量约1.9亿千瓦时,上网电量达1.68亿千瓦时,相当于节约标准煤4.96万吨,减少二氧化碳排放约11万吨,兼具资源循环与清洁能源供给双重效益。
自开工以来,中新电(海南)环保发电有限公司科学组织、精准施策,有效克服台风、暴雨等不利天气影响,全力保障工程进度。下一步,将持续发挥管理优势,强化安全、质量与进度管控,优化施工组织,确保各项关键节点目标顺利实现。该项目预计今年12月启动锅炉安装,正式进入设备安装阶段。
