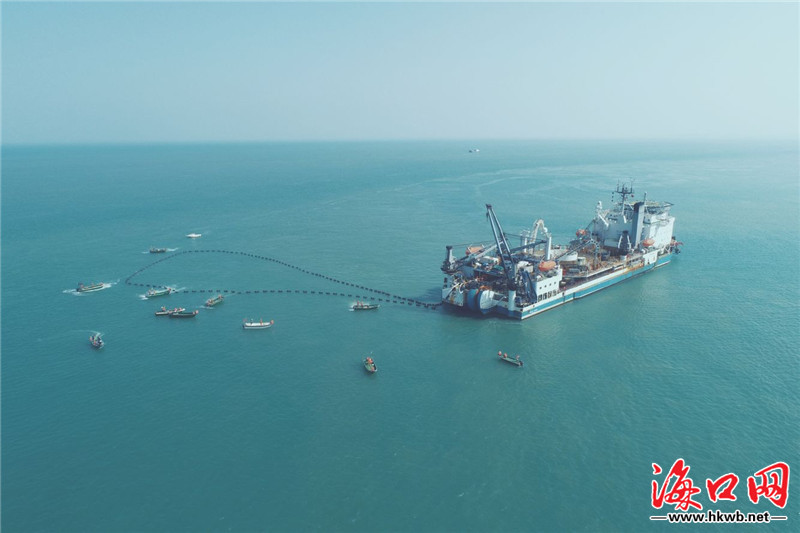

海底电缆正在敷设,准备登陆。宋印官 摄
海口网2月9日消息(通讯员宋印官 记者李珊珊)2月9日,“南方主网与海南电网二回联网工程”(以下简称海南联网二回工程)首根海底电缆在海南澄迈登陆,工程预计2019年4月建成投运,届时海南岛与大陆将实现双回线路联网,进一步提高全省供电可靠性。
据介绍,海南联网二回工程起于广东湛江500千伏港城变电站,止于海南澄迈500千伏福山变电站。工程建设最关键的环节是敷设4根穿越琼州海峡的500千伏海底电缆,2月3日,首根海底电缆从广东徐闻500千伏南岭终端站开始敷设,历时6天到达海南澄迈500千伏林诗岛终端站,海缆采用500千伏充油纸绝缘电缆,单根长度达32千米,直径14厘米,中间没有接头,是目前世界上单根最长的500千伏交流海底电缆。
在现场,敷设船抵达登陆点近岸段约1公里处,通过浮包放下剩余海底电缆,通过牵引小艇缓缓驶向登陆点。现场相关人员介绍称,由于琼州海峡平均水深44米,最深达到110米,要一次性把没有接头的电缆安全地敷设到海底,难度非常大。在敷设的过程中要重点监视船只航行速度、电缆释放速度、电缆释放位置,并控制电缆的入水角度及敷设张力,避免由于弯曲半径过小或张力过大而损伤电缆。
“海南联网一回结束了海南‘电力孤岛’的历史,在此基础上,联网二回将现有的电力输送能力由60万千瓦提升至120万千瓦,降低台风多发的海南岛大面积停电风险,提升客户的电力获得感和安全可靠用电。”海南联网二回项目管理有限公司副总经理陈葵告诉海口网(微信号:haikouwang2013)记者。
此外,据工期安排,2019年2月3日至4月30日将开展海底电缆敷设及保护施工工作。春节期间,为保证工程顺利进行,电力建设工作者们放弃休假与家人团聚的机会,连续坚守在施工一线,积极推进海南联网二回工程海缆敷设施工工作,并采取各项措施保障海南联网一回安全运行。
相关链接:
海南电网二回联网工程开始敷设海底电缆
海南电网联网工程备战海缆敷设将于今年10月至明年1月敷缆
海南联网二回工程或明年初完工 工程投资32亿元
南方电网与海南电网第二回联网工程计划明年1月竣工
